Днепр продолжает готовиться к отопительному сезону


Будьте первыми в курсе главного – подпишитесь на Новини на OBOZ.UA в Google
В Днепре продолжается активная подготовка к осенне-зимнему периоду по поручению мэра Бориса Филатова. На сегодняшний день крупнейшее теплоснабжающее предприятие города — КП "Теплоэнерго" — готово к отопительному сезону 2026–2027 гг. на 75%.

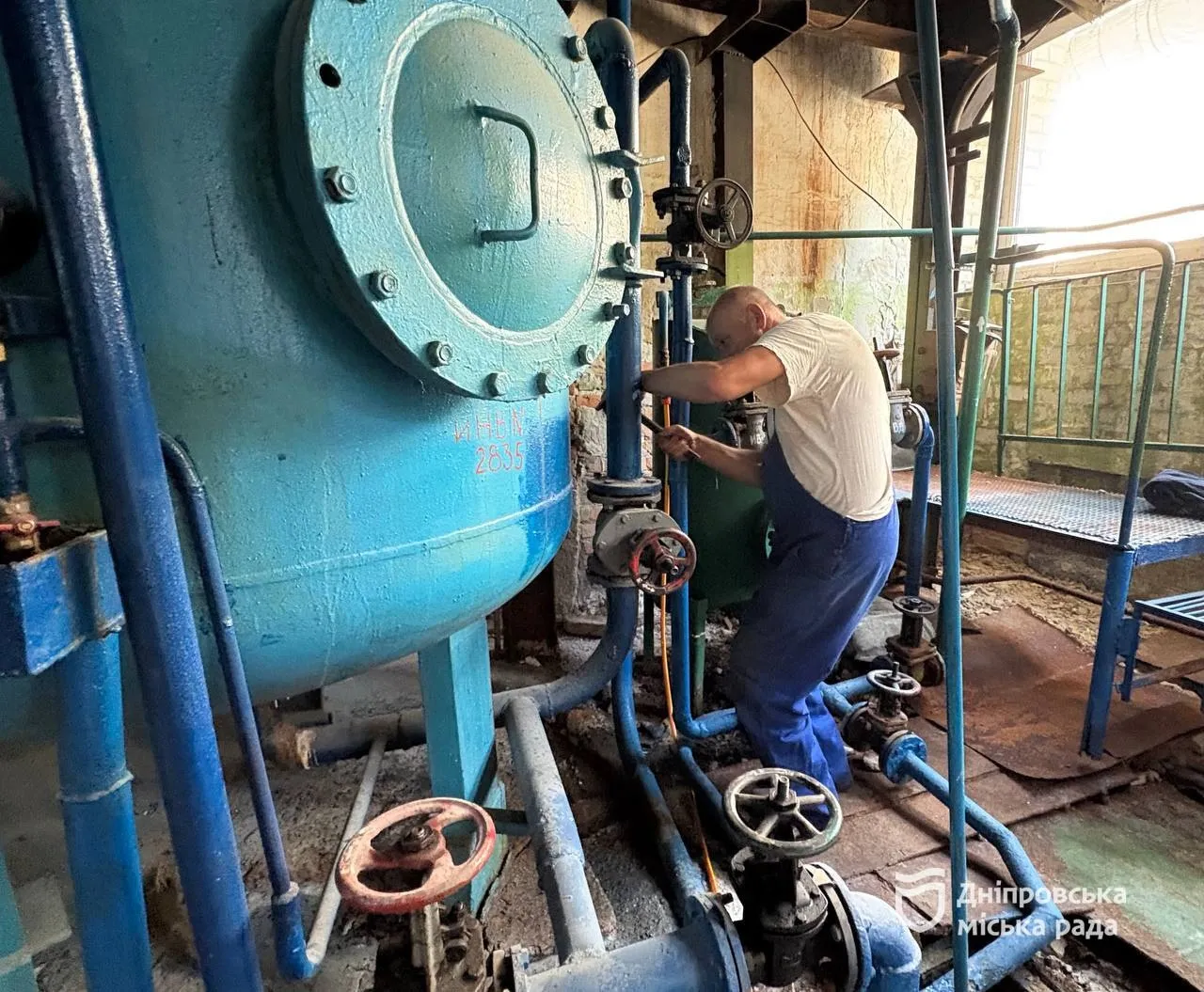

На объектах предприятия одновременно выполняются различные виды работ: техническое обслуживание и установка генераторных установок, монтаж частотных преобразователей, замена аварийных участков тепловых сетей, восстановление теплоизоляции, ремонт котельного оборудования и другие мероприятия, направленные на повышение надежности теплоснабжения.

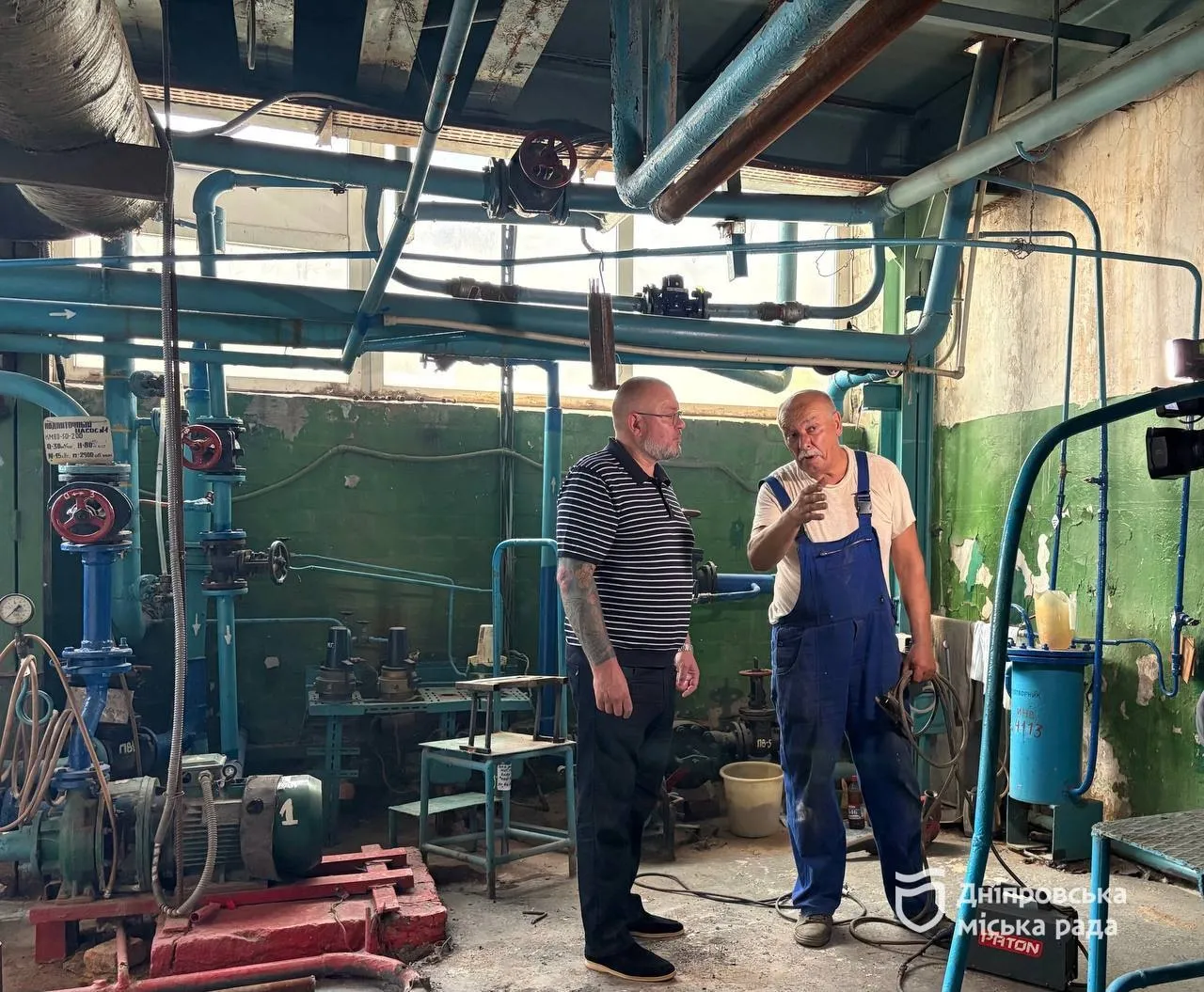

Директор КП "Теплоэнерго" Андрей Клименко проинспектировал одну из районных котельных, где также ведутся подготовительные работы. В отопительный период котельная обеспечивает теплом 51 жилой дом, 2 медицинских учреждения, 2 учебных заведения и 2 дошкольных учреждения.

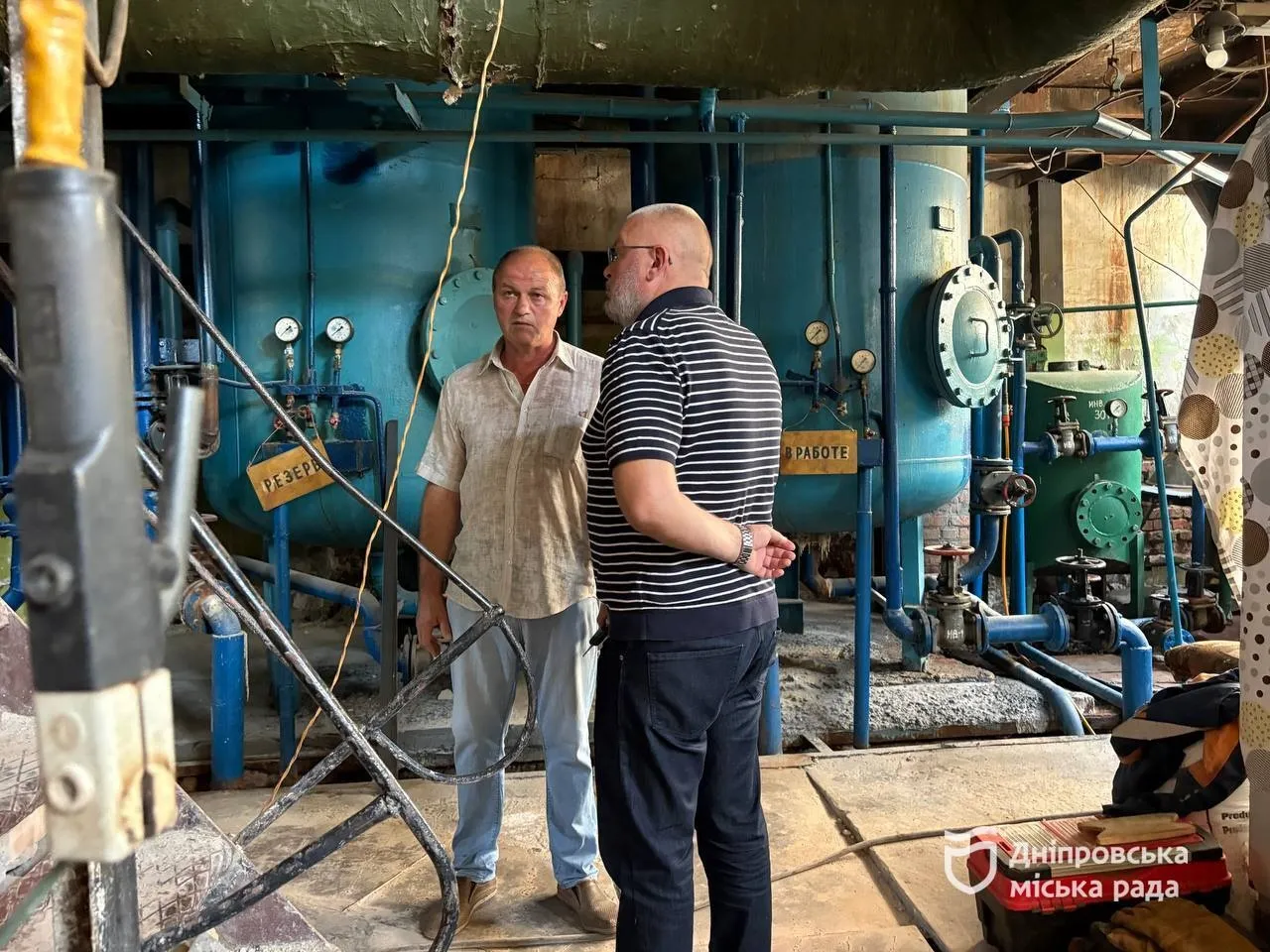

Начальник теплового участка № 2 Сергей Агруч сообщил, что на объекте уже завершена установка новых частотных преобразователей. В настоящее время ведутся работы по замене электродвигателя сетевого насоса, ремонту трубопровода химической водоочистки и конвективной части котла.
По его словам, масштабные работы на этом объекте продлятся еще несколько недель. Проведенные мероприятия позволят значительно снизить риски возникновения аварийных ситуаций в течение отопительного сезона, в частности в случае возможных отключений электроэнергии.

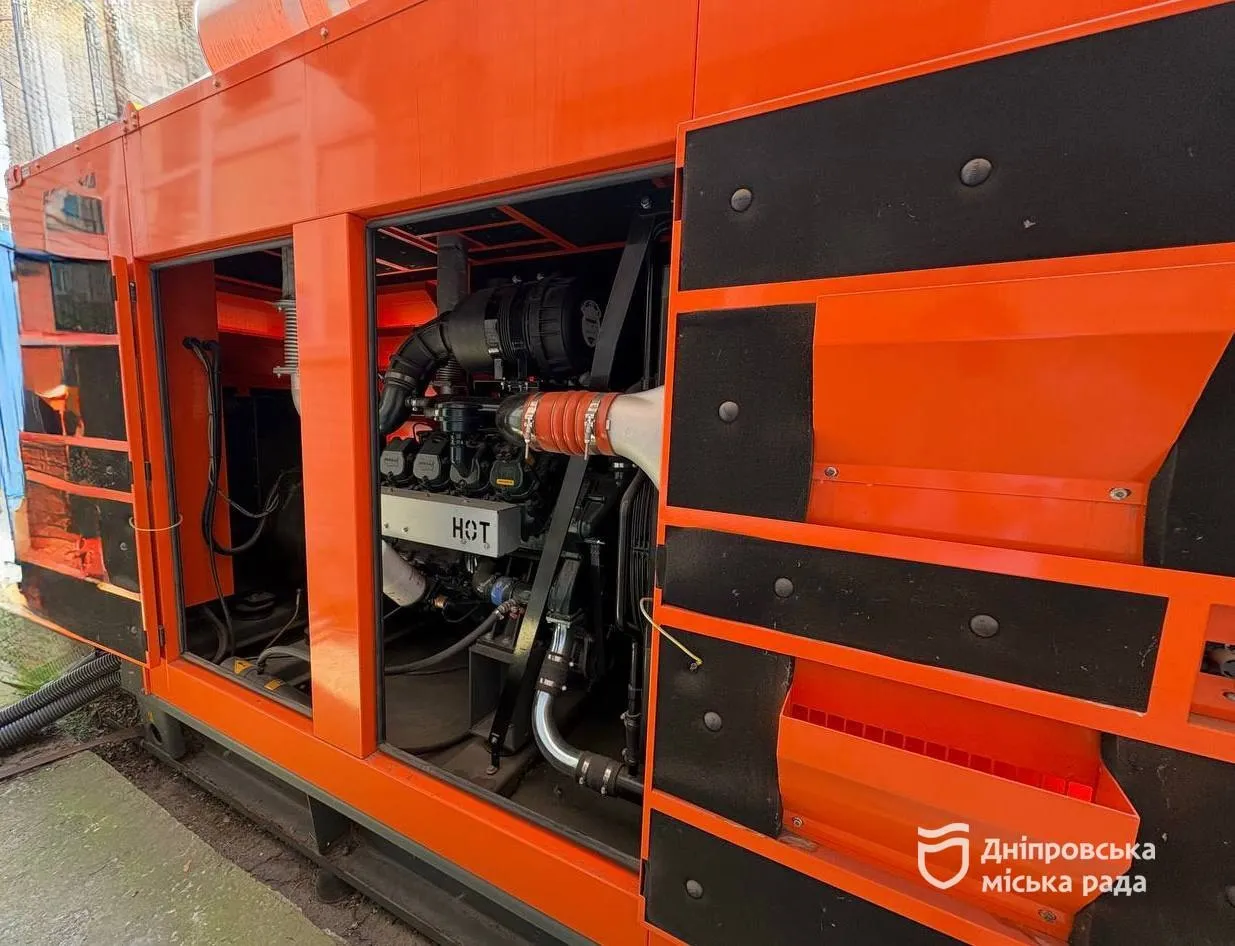

Особое внимание на предприятии уделяют резервному электроснабжению. На объекте также продолжается техническое обслуживание генераторной установки мощностью 360 кВт.
"У нас уже есть неутешительные прогнозы относительно прохождения нового отопительного сезона, ведь мы понимаем, что враг и в дальнейшем может наносить удары по энергетической инфраструктуре. Именно поэтому особое внимание уделяем обеспечению наших объектов резервными источниками электропитания. Параллельно с комплексом ремонтных работ в котельной проводится техническое обслуживание генератора. Впереди еще месяц активной подготовки и выполнения запланированных работ", – подчеркнул директор КП "Теплоэнерго" Андрей Клименко.
По состоянию на 6 августа 2026 года КП "Теплоэнерго" уже выполнило:
- заменено 5,78 км аварийных сетей из 7,7 запланированных;
- отремонтировано 14 котлов из 14 запланированных;
- восстановлено 19,9 км теплоизоляции трубопроводов из 26,6 запланированных;
- установлено 36 энергоэффективных насосов из 47 запланированных;
- установлено 270 генераторов, по 29 адресам продолжаются подготовительные работы;
- установлено 147 инверторов, ещё 22 находятся в процессе установки.
